진공콘크리트(진공배수공법) | 건축시공기술사 서브노트

by stray 2020. 8. 28.
728x90
반응형

진공콘크리트(진공배수공법)

  • 진공매트, 진공펌프 등을 사용하여 대기압을 이용해 콘크리트 속에 잔류하여 있는 잉여수 및 기포 등을 제거하는 콘크리트의 배수 공법

특징

  • 강도증진, 마모저항성 증대, 동해에 대한 저항성 증대, 경화수축 감소, 콘크리트 포면경도 증대, 밀실 콘크리트 가능, 한중콘크리트, 포장콘크리트 등에 적용

시공순서

  1. 콘크리트 타설
  2. 표면고르기

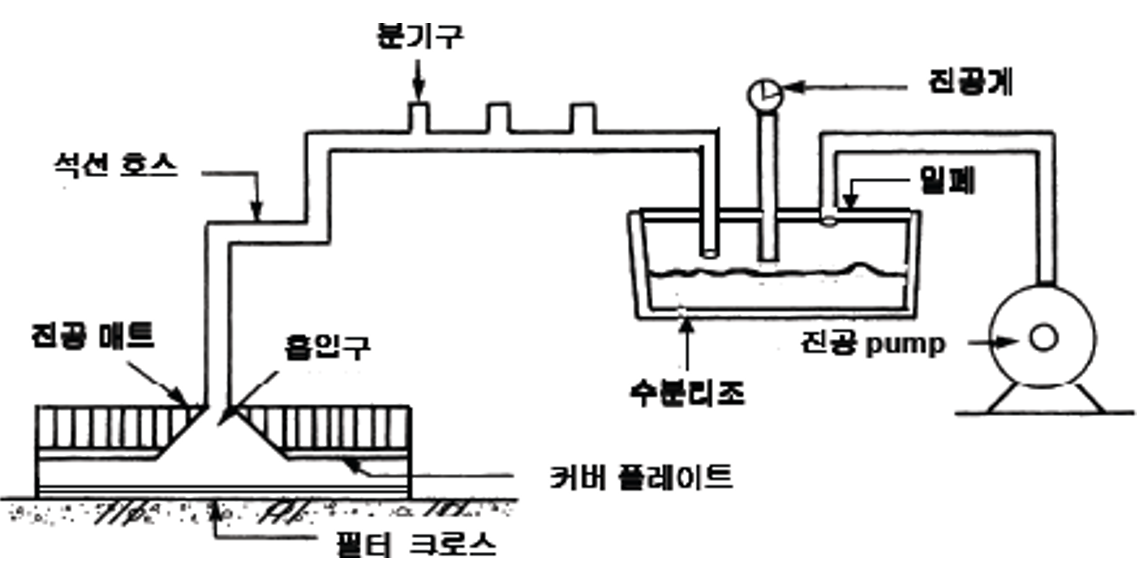

  3. 진공매트설치
  4. 진공펌프가동
  5. 콘크리트 수분제거

유의사항

  1. 진공시간은 타설 직후부터 경화직전까지
  2. 물시멘트비는 25%정도 유지할 것
  3. 공기량은 3~4%정도 유지할 것
  4. Gel수는 15~20%정도 유지할 것
  5. 콘크리트 표면의 평활도 유지
  6. 대기압 6~8ton/m2 유지
  7. 진공 Mat 설치시 공기가 새지 않도록 유의
  8. 탈수시간 준수

탈수시간(단면두께 20cm 이상의 부재에 대한 사용시간)

  1. 서중콘크리트(20~25분)
  2. 일반콘크리트(25~30분)
  3. 한중콘크리트(30~40분)
