10. 주택성능표시제도
1. 개요
- 주택법에 의하여 2,000세대 이상의 주택을 공급하는 사업주체가 주택을 분양할 때 소음, 구조, 환경, 생활환경 및 안전(화재, 소방) 등 5개분야 20 여개 항목에 대하여 주택성능등급을 표시해야 하는 제도이다.
- 2008년부터 1000가구 이상 주택단지에 적용되면 단계적 확대 시행될 예정이다
2. 도입배경
- 소비자의 주택선택의 용이성 확보, 소비자 보호, 주택품질의 향상과 주거환경의 개선, 기업의 기술개발유도, 주택의 내구연수 연장 및 LCC측면에서의 비용절감, 리모델링의 용이성 확보
3. 성능표시항목
- 소음 : 경량 및 중량 충격음, 층간소음, 화장실 소음, 경계소음
- 구조 : 벽체의 가변성, 벽체의 전용성, 공용부분 수리 용이성, 공용부분 내구성
- 환경 : 외부환경으로 외부공간 및 건물외피의 생태적 기능, 자연토양 및 자연 지반의 보전 평가, 일조와 에너지 성능, 실내오염 물질 저방출 자재사용 여부, 환기성능 확보 여부
- 생활환경 : 주민공동시설과 전용, 공용부분 고령자 등 사회적 약자에 대한 배려 5. 화재, 소방 : 화재감지, 경보설비, 배연 및 피난설치, 내화성능
4. 문제점 및 대책
- 문제점 : 2000가구 이상의 대규모 단지에 국한, 평가를 피하기 위한 사업의 분할 시행, 인증주택과 비인증주택간의 격차 발생, 주택가격의 상승, 인정기준의 미흡, 설계에 국한하여 평가
- 대책 : 중소단지에도 확대 시행, 실질적 가치평가에 의한 기준 마련, LCC관점에서의 기준 마련, 시공과정에서의 감리평가 삽입
11. 건설공사의 통합관리를 위한 WBS, CBS 연계방안
1. 개요
- 건설공사에서 비용과 시간의 통합관리를 위해서는 EVMS를 도입해야 하며 EVMS도입 활용시 project의 분류 체계 등의 건설정보 통합화가 선행되어져야 할 것이다.
2. 현행 원가관리 체계의 문제점
- 원가관리와 공정관리의 분리 운영, 실행과 실적 비교의 한계성, 향후 공사비의 예측 난이, 원가관리의 전산화 곤란, CIC 및 CALS 적용 난이
3. 씨스팩의 기대효과
- 향후 공사비에 대한 예측 가능, 공사 진척의 현황 파악 용이, 원가관리 견적 공정관리 등을 유기적으로 연결, 종합적 원가관리 체계를 구축, 전산화를 통한 시간 노력 절감
4. WBS와 CBS
- 공사내용에 대한 Breakdown structure에는 WBS, OBS, ABS, CBS 등이 있으며 공사수행에 있어 자원을 효율적으로 사용하고 효율적인 공사관리를 하기 위해 필요하다.
- WBS란 공사 내용을 작업 공종별로 분류한 것을 말하며, CBS란 공사내용을 원가발생 요소의 관점에서 분류한 것이다.
- WBS 및 CBS 분류체계의 특징 : 효율적 공사관리, 공종별 상호관계파악 및 조정 용이, 작업 공종별 자원관리 용이, 전산화 용이
- 작업 분류 및 원가분류시 유의사항 : 공사관리가 용이하도록 Code 체계를 분류할 것, 공종 및 작업의 중복이 없을 것, 자원배당이 용이 하도록 작성할 것, 전산화 작업이 용이하도록 일관되게 작성할 것
5. EVMS(Earned Value Management System) 개념
- EVMS란 건설공사에서 비용과 시간의 통합관리 방안으로서 실행기성 개념을 바탕으로 project의 분류체계와 CPM을 근간으로 하여 건설공사의 원가집행 현황을 관리하기 위한 기준으로 공정과 원가 통합관리 system
6. 선결과제
- 표준화를 통한 전산화, 사업관리 표준화(wbs,obs,cbs), 정보수집, level에 따른 정보체계
7. EVMS 적용절차
- 작업분류체계작성 - 일정계획 수립 - 실행예상금액 할당 - S커브곡선 작성 - 실행기성 산출 - 실투입비 산정 - 월간 공사현황 예정표 작성
- Project 분류체계 작성 – WBS, CBS, OBS 등
- Project 분류체계의 가장 낮은 작업항목들에 대한 일정계획 수립
- 각 작업 항목에 실행 예산상 금액 할당
- 모든 작업 항목들의 실행 금액을 합산하여 S-Curve 작성
- 정기적으로 실행단가에 실제물량을 곱하여 실행기성 산출
- 정기적으로 실투입단가에 실제물량을 곱하여 실투입비 산출
- 실투입비와 실행 및 실행기성을 대비하여 월간 공정 현황 보고서 작성

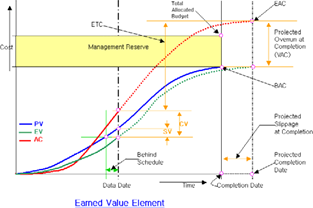

8. EVMS의 자료분석요소
- 자료분석
1) 실행금액 PV = 실행물량 X 실행 단가
2) 실행기성 EV = 실제물량 X 실행 단가
3) 실투입비 AC = 실제물량 X 실투입 단가
4) 총 실행예산 BAC = 각 작업의 실행 합산 금액
5) 변경 실행예산 EAC = 총 실행예산 / 원가 수행지수 - 분산Variance
1) 회계분산 = 실행금액 – 실투입비 (-)실행초과 (0)실행과 일치 (+)실행미달
2) 원가분산CV = 실행기성 – 실투입비 (-)원가초과 (0)원가와 일치 (+)원가미달
3) 공기분산SV = 실행기성 – 실행금액 (-)계획미달 (0)계획과 일치 (+)계획초과 - 지수
1) 실행집행률 = 실행기성 / 총 실행예산 1↓(몇%완료) 1(공사완료) 1↑(에러)
2) 원가 수행지수 = 실행기성 / 실투입비 1↓(원가초가) 1(원가와 일치) 1↑(원가미달)
3) 공기 수행지수 = 실행기성 / 실행금액 1↓(계획미달) 1(계획과 일치) 1↑(계획초과)
728x90
반응형
'건축시공기술사 서브노트 > 총론' 카테고리의 다른 글
부실시공 원인 및 방지대책, 건축물의 하자 발생원인 및 대책 | 건축시공기술사 서브노트 (0) | 2020.07.13 |
---|---|
공정관리에서 시간과 비용 통합관리 방안, 건축시공의 로봇화 | 건축시공기술사 서브노트 (0) | 2020.07.13 |
공사원가관리, VE | 건축시공기술사 서브노트 (0) | 2020.07.12 |
현장책임자로서 공사계획, VE, 설계단계 원가절감 | 건축시공기술사 서브노트 (0) | 2020.06.24 |
건설프로젝트CM, 클레임, 공기지연 등 | 건축시공기술사 서브노트 (0) | 2020.04.27 |
